襄州供电公司用15天时间抢建一座临时变电站,保障峪山、黄龙、张家集3个镇6万多户居民安全用电。

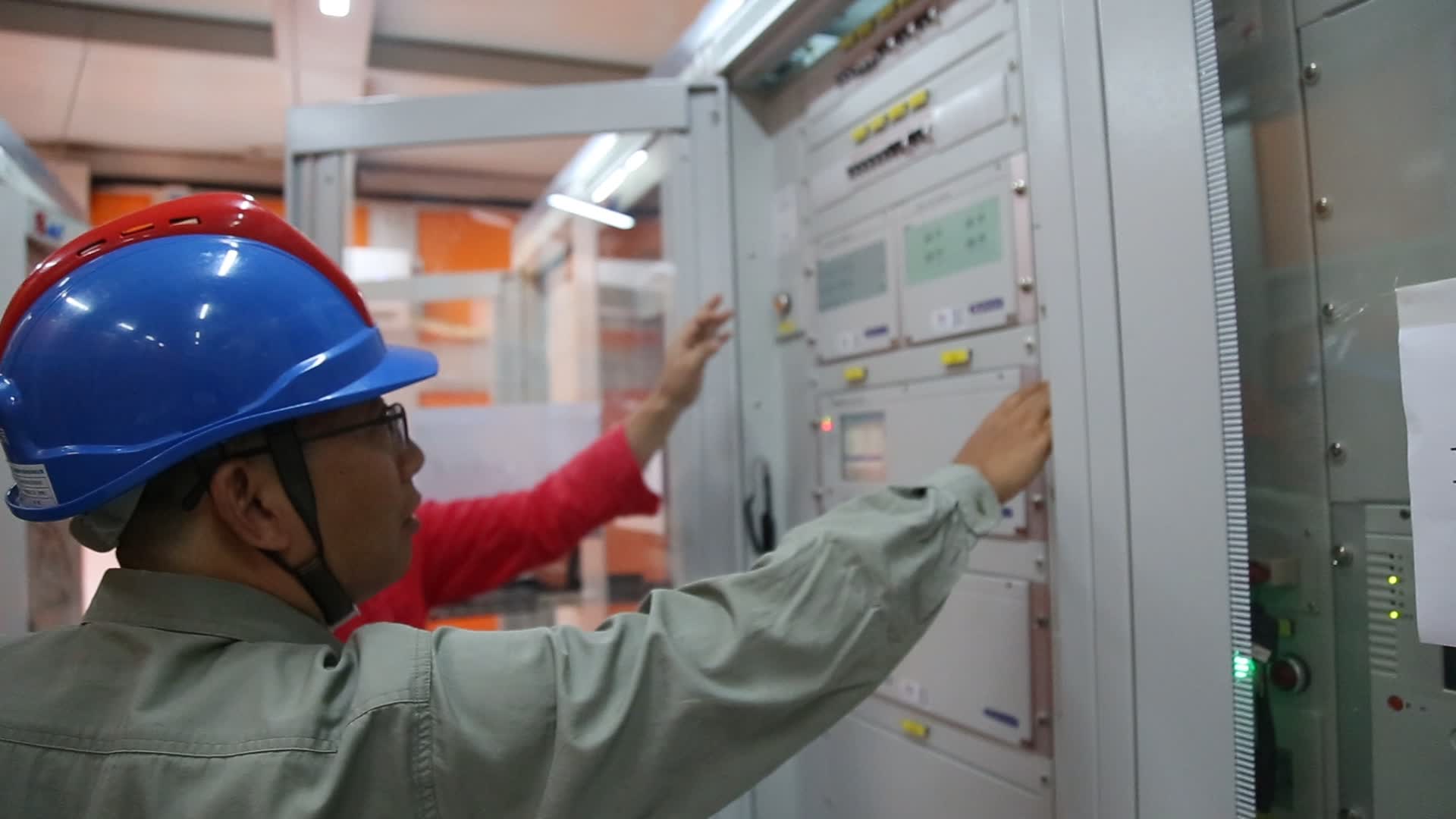

7月12日,在峪山镇110千伏临财变电站新建工程站施工现场,电力工人冒着高温检测设备指标,为变电站投入使用加上最后一道“保险”。
“为了补强襄东片区110千伏电网构架,提供110千伏电源支撑点。”襄州供电公司运维检修部主任梅海洋介绍。
这个临时变电站是今夏襄州区抢时建成的首个大型变电工程,于6月底开工。该站正式投运后将进一步对襄阳东南片区形成清晰的网架结构,实现配电网互联,增强负荷转供能力,满足当地工业园生产、农业灌溉及居民的用电需求。

“采用模块化方式建设,就像搭积木一样,在保证安全条件下,快速完成变电站建设。”梅海洋说。
经过调试、验收后,预计近期就能送电。届时,襄州东片区的变电站负荷容量也将从6.63万千伏安提升至8.63万千伏安。
今年来,国网襄州区供电公司以打造精品工程为目标,选派富有创优经验和管理能力的项目团队,选配先进机械设备,配备充足施工人员,做足工程前期工作,制定合理工期,以高效强大的执行力克服了工期紧、安全管控压力大、地方协调与施工组织复杂、高温等诸多困难,保质保量推进工程建设任务。
全媒体记者:李 旭
通讯员:黄文浩
